硅PU施工工艺

您当期的位置:首页 > 公司产品 > 硅PU球场铺设(材料)
硅PU施工工艺


PU球场沥青基础的施工方案

一、基础处理


1沥青基础:

1)基础要求:

表面均匀坚实、无油污、无未搅拌开的沥青块,平整无裂纹,无烂边堆挤,无麻面,

接缝平顺光滑,无阻水现像,压实密实度不少于95%,在中型碾压机压过后,无显著轮迹,无发软起皮,无松散浮土、波浪等现象,平整度为3mm直尺误差小于3mm,平整度合格率大于90%,有一定排水坡度,保证泄水。新沥青基础自然养护不少于21天,使沥青中高沸点挥发物挥发完全,保证硅PU材料与基础有良好的粘结.

    2基础处理:

 A、清洗用洗衣粉水液或洗洁精水液,清洗基面,再用清水冲洗干净,清洗后的基础应无脏污

物及其它浮松杂物。清洗时要标好积水位的标识标记

 B、找平用专业底层(3号胶水加沙子加水泥)加(0.5-1)公斤的水)1:3:3比例搅拌均匀

(可加水调节施工稠度),用胶刮板分两道以上刮涂于基面,要求必须把基面的空隙填平,密封,保证干固后没有针孔,表面平整。不影响后面施工,若基面空隙较大,第一道刮涂时可加入A组份同等份量的细砂(40~80目),搅拌均匀后刮涂。

    C、积水找平修补:按新水泥基础要求处理。


   二、硅PU材料施工

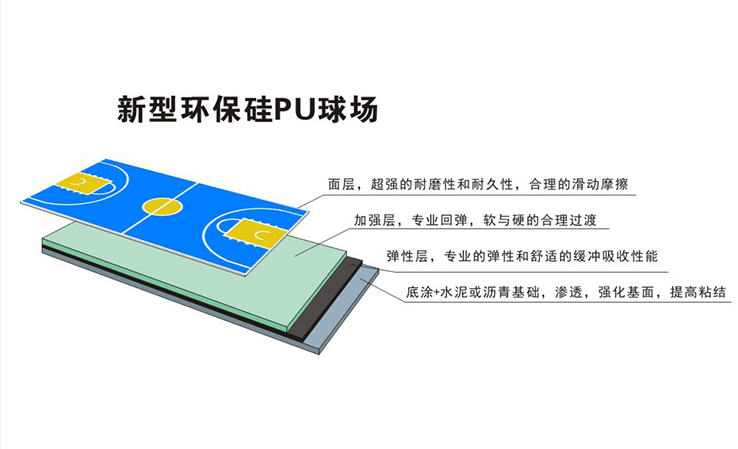

(弹性层加弹层面层划线)

1、  弹性层:

弹性层施工前应仔细检查确认基础处理完后方能进行弹性层施工,弹性层(TB-002)为单组份材料,只需用稀释剂调节合适施工稠度,用齿刮板涂于基面, 每道涂刮厚度不能超过2.0mm,每道涂刮时间间隔以前一道干固为准(一般约10小时,  具体视现场天气情况而定)直至涂刮至所需厚度。涂刮时注意流平效果,若不能流平刮齿痕迹,需多加稀释剂以保证表面流平。若气温较低(10℃=以及相对湿度较低60%,需加入(3~8%)水搅拌均匀后涂刮,以加速材料固化,减少间隔时间,具体加水量视现场天气而定,应避免在猛烈阳光照射下施工。

2、加强层:

加强层(TB-003)为单组份材料,施工方法与弹性层一致。若加强层设计较薄(小于1mm,齿刮涂刮难以流平的,可用胶刮板分多道刮涂,必须保证刮涂后表面光滑平整。在施工过程中若有杂物混入或刮涂有不平整处需修整平滑后才能进行面层施工。

3、面层:

面层(TB-205)为双组份水性材料,必须按规定比例(A组:B=91(重量比))把两组份充分搅拌均匀,(配比不准会影响面层的固化效果,直接影响面层的使用性能)加水稀释施工稠度,一般加入50~80%TB-205重量计算,根据现场实际情况而定),用专用喷枪分多道喷涂于加强层面上。需表面粗糙的加入专用砂进行喷涂便可。最低温度低于5℃不适宜施工,施工后保持10小时无水浸泡。各类球场面层参考做法:

a)篮球场:分三道喷涂,第一、二道加15%TB-205重量计算)专用砂,每道TB-205用量约为0.15kg,第三道适当加砂(用量约为0.1kg),加砂时,应先将A组份与专用砂搅拌均匀,再加入B组份搅拌均匀,再加水稀释。

b)网球场:分三道喷涂,第一道加50%砂,第二道加20%砂,第三道适当加砂。

c)羽毛球、排球场:不加砂或根据现场具体情况加少量喷涂三道。

4划线

按标准尺寸量度定位,标出界线位置,用美纹纸沿界线两边贴在球场上,用专用划线漆(TB207)涂刷于美纹纸间,待表面干后撕掉美纹纸。TB207为双组份材料,必须按规定比例(A:B91)把AB两组份充分混合均匀,分两道涂刷。若球场表面为粗糙面,第一道可加20%面层专用砂涂刷,以防渗边。

5、注意事项:

a调配材料时必须称量准确并搅拌均匀。

b、施工整过程每一道工序施工前必须保持表面清洁。

c、室内场地必须保证良好的通风效果。

d、场地铺设后需保持5天以上才能投入使用。

本指引只为使用硅PU材料所提供指导性质,现场施工某些细节需按现场情况妥善处理。
